郑州供电:

不停电作业

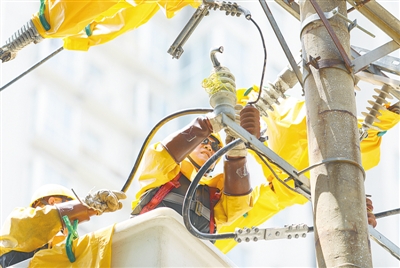

本报讯(记者 张华 实习生 勾泽萱 通讯员 韩彦 文/图)6月12日10时,室外温度已超过38℃。在货站北街郑汴路,国网郑州供电公司员工正顶着烈日,在高空开展带电作业(如图),用汗水守护百姓清凉。

在落实好各项安全措施后,4名戴着小黄帽的电力工作人员依次穿戴安全带、绝缘服、绝缘手套、绝缘安全帽等全套安全防护装备,进入绝缘斗臂车,随着绝缘斗臂车升至工作点,作业人员动作娴熟地进行绝缘遮蔽等一系列工作,地面作业人员紧密配合。因为绝缘披肩、绝缘手套透气性较差,斗臂车上的工作人员的汗水顺着脸颊、指尖和衣角往下滴,但即便如此,他们依旧有序地进行着作业。

经过3个多小时的紧张作业,带电作业顺利完成,脱下厚厚的绝缘服,身上的工作服早已被汗水浸湿,变成了名副其实的“汗衫”,紧紧地贴在后背上。

国网郑州供电公司城东供电公司相关负责人介绍,该公司负责此区域公共配电网的运维工作,通过巡视发现,该线路开关处于高温高负荷运行状态,存在风险隐患,需要升级更换。正常情况下,需要对开关停电处理,但是考虑到高温天气下居民正常用电,该公司联合国网郑州供电公司不停电作业中心,对该线路实施带电旁路作业,实现该线路所带1500余户居民用电“零感知”,“我们辛苦点,居民更清凉”。

“我们这次采用旁路作业的方式更换设备就像给电力线路做‘心脏搭桥’手术,通过不停电作业的方式在需更换设备两边搭一个线路,这样,更换设备的时候就不影响线路供电了。”国网郑州供电公司不停电作业中心相关负责人介绍。

为应对本轮高温天气,国网郑州供电公司提前开展负荷研判,合理调整电网运行方式,实施设备差异化运维,加大对输电线路、变电站等电网设备巡视维护频次,全力保障电网设备平稳运行。

2025-01-23,10272| 2025-01-22,10264| 2025-01-21,10256| 2025-01-20,10248| 2025-01-19,10240| 2025-01-18,10232| 2025-01-17,10224| 2025-01-16,10216| 2025-01-15,10208| 2025-01-14,10200| 2025-01-13,10192| 2025-01-12,10188| 2025-01-11,10184| 2025-01-10,10176| 2025-01-09,10168| 2025-01-08,10163| 2025-01-07,10155| 2025-01-06,10147| 2025-01-05,10143| 2025-01-04,10139| 2025-01-03,10131| 2025-01-02,10127| 2025-01-01,10123| 2024-12-31,10115| 2024-12-30,10107| 2024-12-29,10103| 2024-12-28,10099| 2024-12-27,10091| 2024-12-26,10079| 2024-12-25,10071|
